一.柴油发电机容量选取
方案阶段:可以按变压器总容量的百分之十到百分之二十估算(特殊项目有特殊要求的按实际需要,比如酒店甲方有需求增加柴油发电机容量)。
截图来自于GB 51348-2019《民用建筑电气设计标准》
施工图阶段:按消防状态和非消防状态下的计算容量较大者选择,消防状态下计算负荷为同时使用的消防负荷加火灾时不允许中断供电的非消防负荷之和。
按hd的消防状态的计算原则:
着火区和关联防火分区最不利情况是按以下三种情况选取不同着火点,同时工作的消防设备负荷计算容量之和的最大值:
火灾发生在地下室时,考虑地下室着火分区、水平相邻的一个防火分区和竖向相邻的一个区域同时工作的消防设备负荷。
火灾发生在裙房时,考虑裙房着火分区、水平相邻的一个防火分区和竖向相邻的一个区域同时工作的消防设备负荷。
火灾发生在100米及以下塔楼时,考虑一栋最大单元塔楼;若火灾发生在100米以上建筑时,按两个相邻的避难层段同时工作的消防设备负荷的最大值考虑。
二.柴油发电机的启动时间:
目前市面上的产品从启火到发电稳定,国产机组在15~30S,进口机组在5~15S,都能满足规范要求,但部分酒店项目要求启动时间甚至到10S以内,就只能用进口机组了,比如万豪。

三.柴油发电机房对层高要求:
四.柴油发电机房对其他专业的提资要求:
1.建筑专业:

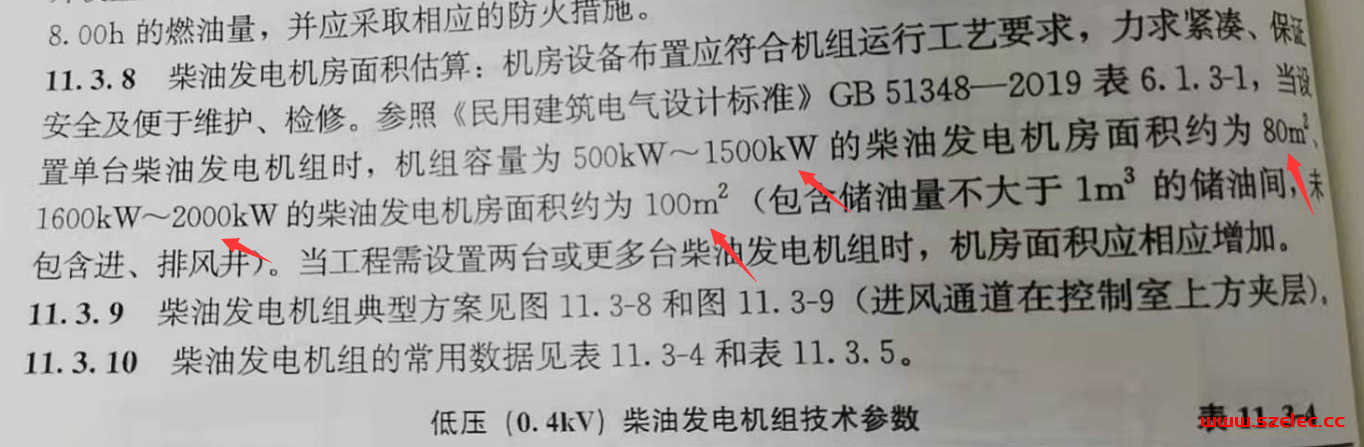

面积要求:
截图来自《建筑电气设计统一技术措施》2021

1)应采用耐火极限不低于2.00h的防火隔墙和1.50h的不燃性楼板与其他部分分隔,门应采用甲级防火门。
2)储油间及门隔墙要求:
截图来自于GB 51348-2019《民用建筑电气设计标准》
3)结构专业:
确保运输路径的荷载,如能用车道出入口尽量用车道,没条件则设吊装孔,如果设吊钩需满足设备吊装荷载要求。
4)设备专业:
截图来自《建筑电气设计统一技术措施》2021
注意各地对柴油发电机烟道高空排放要求,一要满足规范,二要满足环评要求。
